關于旅發大會東線節點項目進展情況的通報(第 7 期)

發布時間:2021-04-19 20:44 信息來源:綏芬河市深機關作風整頓領導小組辦公室 作者: 訪問量:
打印 字號:

  4月1日,市深化機關作風整頓領導小組辦公室(市委市政府綜合考評中心)會同市委督查室對市委十屆111次常委會議議定的旅發大會9個重點項目進行實地督查。紅花嶺東北抗聯小鎮、自駕游營地、愛情谷等7個項目正按時間節點有序推進;國門景區項目受疫情因素影響暫時無法進場施工,十二棟俄式民居項目因部分居民未動遷、未回遷、未補償?shù)仍蛞淹?。具體進展情況如下。

  一、有序推進項目(7個)

  1.中共六大資料館

  周邊環境提升情況。已確定六大歷史紀念館周邊道路維修方案,計劃在停車場南側建設一條木棧道,在四大精神園修建石頭棧道,目前正在進行土方施工及清林工作,預計4月10完成石頭棧道建設,5月末完成木棧道建設。

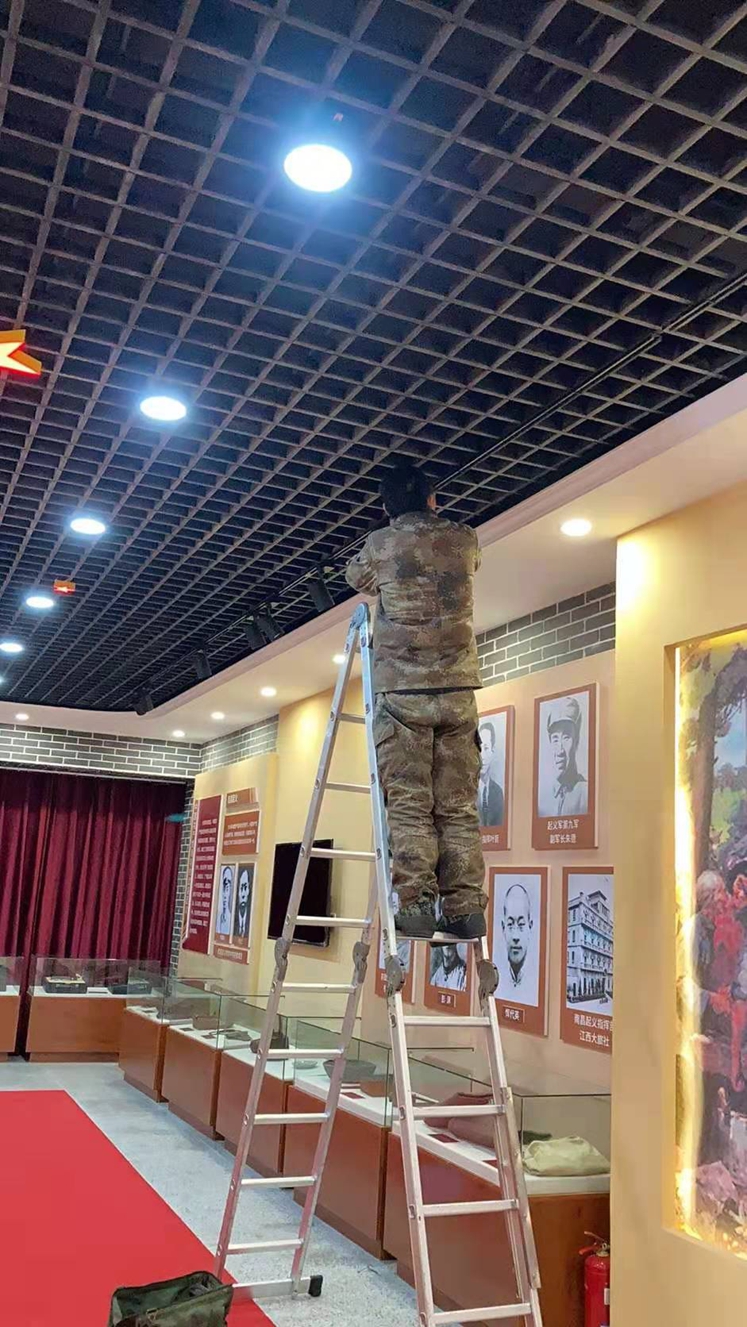

  內部展陳提升情況。展廳內部新增展覽柜22個,征集紅色史料及文物100余件;目前正進行館內展柜燈光調整、地毯更換、文字更改更改,預計5月30日完成。

  軟實力提升情況。講解員報名工作已于3月25日啟動,計劃招聘6名講解員,截至目前已有50人報名,審查通過39人。4月7日將進行面試考核,4月25日完成招聘工作。

  2.愛情谷項目

  愛情谷一期項目正在辦理各項前期施工手續,計劃5月中旬訂購并栽種郁金香和一年生草本花卉各60000余株,5月末完成栽種工作。

  愛情谷二期項目已完成可研批復、規劃選址、土地預審、地質勘查等前期手續,計劃建設999平方米的服務中心,延伸水庫大壩東側砂石路與平紀念館南側道路銜接,在羅曼園中心區域新建愛情主題人物雕塑,同時鋪裝內布置休憩設施。目前愛情谷二期項目范圍內地表已基本清理,東側砂石路及停車場計劃4月10日進場施工,其余工程待方案審核通過后開工,預計7月中旬完成全部工程并交付使用。

  3.歷史文化街區展示項目

  已完成施工圖設計,確定以俄式建筑風格為主題,對站前路、迎新街24棟樓體進行外立面、散水、屋面改造及外墻粉刷,對站前路、站前支路、平安街、步行街等路段路面進行翻建改造。目前正在進行編制施工預算和施工圖審查,預計4月30日前開工建設,7月20日前全部竣工。

  4.自駕游營地項目

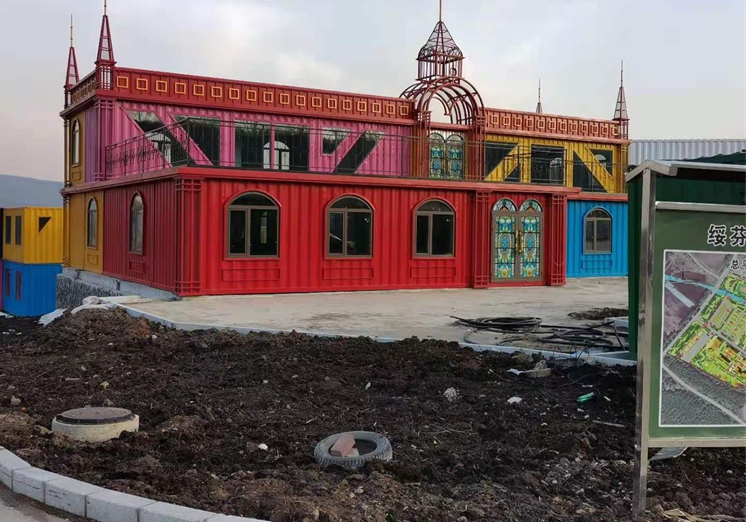

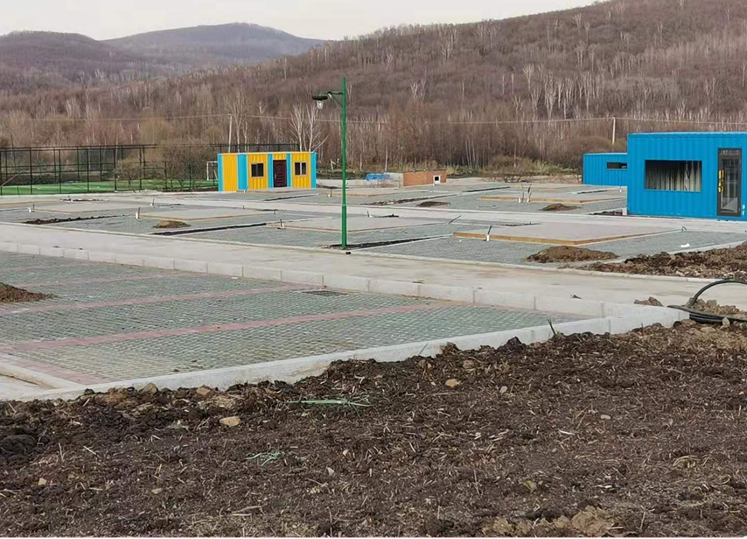

  已完成接待中心、集裝箱綜合商業區、木屋、帳篷營地、篝火廣場及運動廣場等主體建設,目前正與景觀小品廠家溝通,實地踏查后,將進行定制安裝,計劃5月初完成景觀大門安裝,6月初完成圍欄及綠化工程。

  5.高鐵站前廣場項目

  已完成收購手續辦理、安全鑒定、電源接入等前期工作,正在進行塔吊檢修、圍擋挪移、審核方案等開工準備,預計4月末進行主體項目建設,7月30日完工。

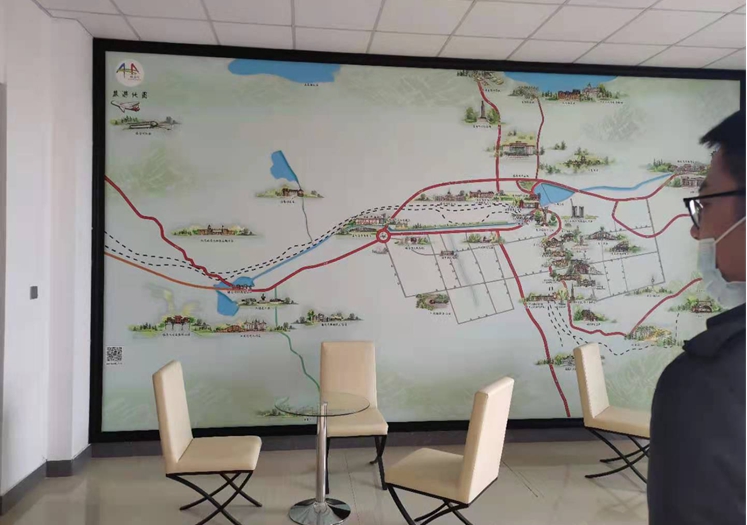

  6.游客服務中心項目

  已初步完成建設,具備投入運營能力。設置調解工作室、服務前臺、閱讀室、旅游商品展銷區等多種配套服務功能區;目前缺少相關工作人員,招聘方案已上報人社局,計劃外聘工作人員6名,待審核通過后,計劃6月末將配齊人員。

  3月23日,與秦旅軟件公司達成旅游APP開發合作協議。目前該公司正在進行開發階段,將提供綏芬河智慧旅游服務平臺項目技術,打造一部手機游綏芬河移動端應用服務,計劃6月末推廣使用。

  7.紅花嶺東北抗聯小鎮項目

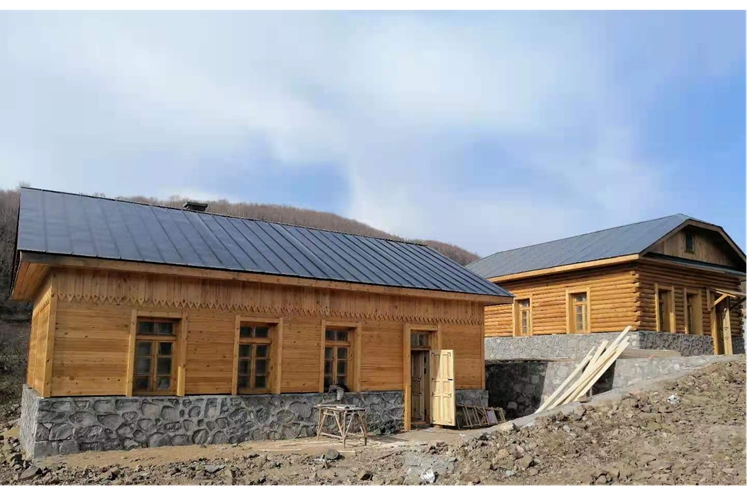

  基礎設施建設情況。木棧道、廣場雕塑、地平面鋪設、排水溝、地下排水管網等已完成建設;密營基地景區入口道路、1600平方米停車場均已平整;北野營地38棟建筑屋面、門窗安裝工作已完成98%,計劃4月5日完成主體建設。

  周邊環境治理情況。已拆除紅花嶺路旁違建5處,面積5000平方米;清理鐵路沿線200余米,垃圾3車;已確定綠化區域面積,完成朝陽村、紅花嶺村屯土地流轉,目前正進行挖樹坑及運坑土工作,計劃5月初種植。

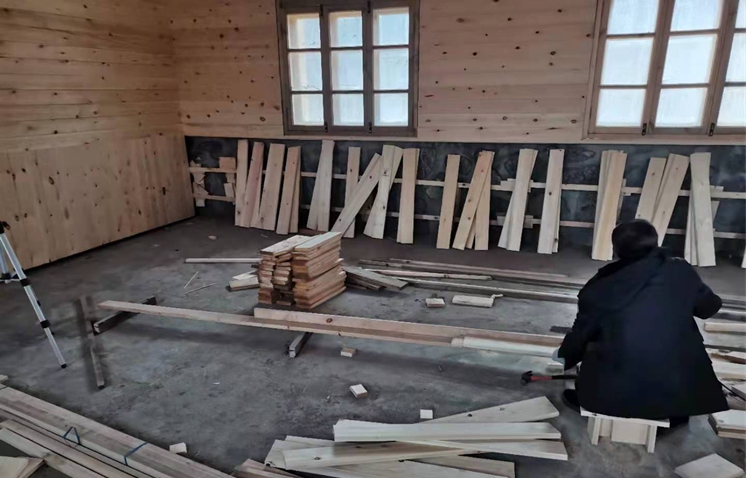

  室內裝修進展情況。已完成方案修改,正在進行安裝部分分戶箱、室內電閘箱線、插座線等工作,計劃6月中旬完成。

  紅色展陳籌備情況。正在策劃遠東戰役戰場戰壕溝布景,大炮等相關展品已經運到場區,計劃6月中旬完成。

  二、進展緩慢、停滯項目(2個)

  1.國門景區項目

  目前AAA級景區改造清單已完成,受疫情影響景區處于封閉狀態,暫未施工。

  2.十二棟俄式民居項目

  三、下一步工作建議

  旅發大會已進入“倒計時”階段,時間緊、任務重、標準高。各責任單位要進一步增強責任感、使命感、緊迫感,迅速部署、搶前謀劃,把各項承辦工作落實落靠。一要提高站位。作為“一區三線”觀摩路線的東線節點,各單位堅持高起點謀劃、高標準推進。大干實干一百天,在大會上呈現不一樣的“綏芬河元素”。二要加快節奏。完善項目建設手續,制定“路線圖”,明確“時間表”,“搶”字當頭,搶時間、搶進度,倒排工期、掛圖作戰,全力推動項目早日竣工、早日運營。

來源:綏芬河市深機關作風整頓領導小組辦公室
